04 мая 2026.
/46ТВ/.
У Министерства восстановления, развития приграничья и строительства Курской области не получилось взыскать с мэрии Курска 662,8 тысяч рублей. Именно столько составляет остаток от денег, которые были выделены на строительство школы №12, расположенной на улице Полевой.
Как сообщает издание «Площадь», изучившее решение Арбитражного суда, в 2020 году комитет городского хозяйства заключил контракт с ООО «Строительный холдинг «Тезис» на сумму 622,3 миллиона рублей.
- Тогда на строительство школы выделили субсидию в размере 109,2 миллионов рублей, - пишут авторы. - В 2021 году уровень софинансирования сократился до 8,3 миллионов рублей. В 2022 году администрация области не предоставила никакого финансирования. Из-за этого строительство приостановили.

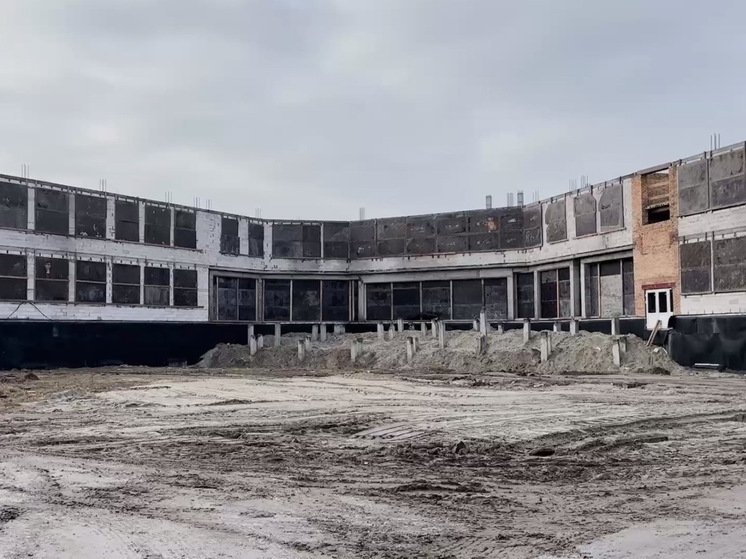

Готовность объекта составляла 15%. В 2024 году комитет контракт с подрядчиком расторгли.
Далее журналисты ссылаются Министерство.
- В ведомстве уверены - мэрия не выполнила условия соглашения по субсидии, - пишут коллеги. - Школу так и не построили и не ввели в эксплуатацию к декабрю 2024 года. В муниципальную собственность в течение полугода после открытия ее тоже никто не передал.
Министерство потребовало от администрации вернуть деньги, но администрация отказалась. Комитет посчитал иск необоснованным. Суд установил, что субсидии - 109,2 и 8,3 миллиона рублей полностью использовали по назначению.
В это же время сам истец не предоставил доказательств не полностью использованной субсидии.
- 7 августа 2024 года в Курской области ввели режимы КТО и ЧС – это позволило освободить мэрию от ответственности, - делают вывод наши коллеги. - Кроме того, известно, что компания «Тезис» вела себя недобросовестно. Это подтверждается иском комитета к подрядчику о взыскании необработанного аванса в размере 86,9 миллиона рублей. В свою очередь компания требует с комитета 57,2 миллиона рублей задолженности.
Авторы продолжают: так как Министерство не смогло обосновать свою позицию, суд отказал в удовлетворении иска.
- Тогда на строительство школы выделили субсидию в размере 109,2 миллионов рублей, - пишут авторы. - В 2021 году уровень софинансирования сократился до 8,3 миллионов рублей. В 2022 году администрация области не предоставила никакого финансирования. Из-за этого строительство приостановили.
Готовность объекта составляла 15%. В 2024 году комитет контракт с подрядчиком расторгли.
Далее журналисты ссылаются Министерство.
- В ведомстве уверены - мэрия не выполнила условия соглашения по субсидии, - пишут коллеги. - Школу так и не построили и не ввели в эксплуатацию к декабрю 2024 года. В муниципальную собственность в течение полугода после открытия ее тоже никто не передал.
Министерство потребовало от администрации вернуть деньги, но администрация отказалась. Комитет посчитал иск необоснованным. Суд установил, что субсидии - 109,2 и 8,3 миллиона рублей полностью использовали по назначению.
В это же время сам истец не предоставил доказательств не полностью использованной субсидии.
- 7 августа 2024 года в Курской области ввели режимы КТО и ЧС – это позволило освободить мэрию от ответственности, - делают вывод наши коллеги. - Кроме того, известно, что компания «Тезис» вела себя недобросовестно. Это подтверждается иском комитета к подрядчику о взыскании необработанного аванса в размере 86,9 миллиона рублей. В свою очередь компания требует с комитета 57,2 миллиона рублей задолженности.
Авторы продолжают: так как Министерство не смогло обосновать свою позицию, суд отказал в удовлетворении иска.
