19 мая 2026.
/46ТВ/.
Администрация Курска через суд пытается взыскать более 38 миллионов рублей. Это сумма неотработанного генеральным подрядчиком аванса при строительстве школы на улице Полевой.
При этом сам генподрядчик - это небезызвестное АО «Строительный холдинг «Тезис» - обратился в суд с заявлением о понуждении заказчика – комитета городского хозяйства города Курска - оплатить фактически выполненные работы на объекте с применением повышающего коэффициента-дефлятора.
Понятно, что мэрия выдвинула встречные требования.
- С учетом проведенной в рамках дела судебной строительно-технической экспертизы, суд постановил в удовлетворении требований АО «Строительный холдинг «Тезис» отказать, взыскать с подрядчика в доход местного бюджета сумму неотработанного аванса в размере более 38 млн рублей, - сообщает глава города Евгений Маслов. - Прокуратура Курской области поддержала нашу позицию в суде.
Пока решение не вступило в силу. С большой долей вероятности его обжалуют.
- Уверен, правда - на нашей стороне. Мы действовали открыто, в интересах города и его жителей, резюмировал мэр. - Очень надеюсь, что все завершится благополучно для города, и мы сможем двигаться дальше.

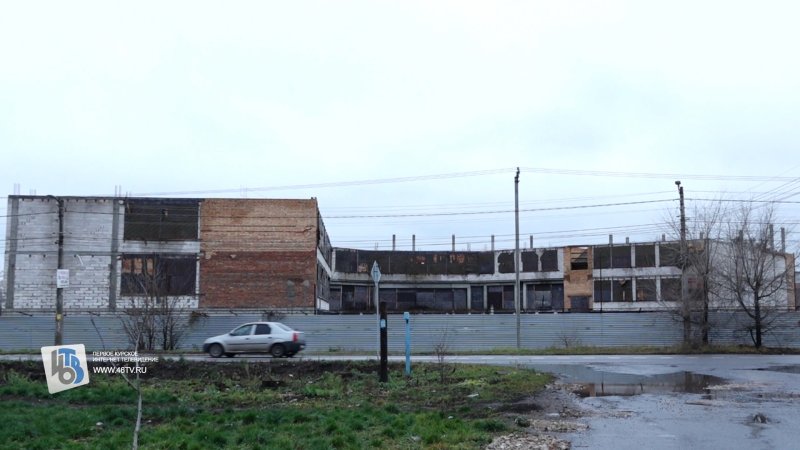

Напомним. Строительство школы на Полевой на 550 мест началось в 2020 году. К 2023 году успели возвести 3 этажа, включая цокольный, а затем законсервировали.
Глава региона Александр Хинштейн в конце 2025-го пообещал, что в следующем году в региональном бюджете заложат средства на дальнейшее строительство школы №12.
При этом сам генподрядчик - это небезызвестное АО «Строительный холдинг «Тезис» - обратился в суд с заявлением о понуждении заказчика – комитета городского хозяйства города Курска - оплатить фактически выполненные работы на объекте с применением повышающего коэффициента-дефлятора.
Понятно, что мэрия выдвинула встречные требования.
- С учетом проведенной в рамках дела судебной строительно-технической экспертизы, суд постановил в удовлетворении требований АО «Строительный холдинг «Тезис» отказать, взыскать с подрядчика в доход местного бюджета сумму неотработанного аванса в размере более 38 млн рублей, - сообщает глава города Евгений Маслов. - Прокуратура Курской области поддержала нашу позицию в суде.
Пока решение не вступило в силу. С большой долей вероятности его обжалуют.
- Уверен, правда - на нашей стороне. Мы действовали открыто, в интересах города и его жителей, резюмировал мэр. - Очень надеюсь, что все завершится благополучно для города, и мы сможем двигаться дальше.
Напомним. Строительство школы на Полевой на 550 мест началось в 2020 году. К 2023 году успели возвести 3 этажа, включая цокольный, а затем законсервировали.
Глава региона Александр Хинштейн в конце 2025-го пообещал, что в следующем году в региональном бюджете заложат средства на дальнейшее строительство школы №12.
